双代号时标网络图中自由时差和总时差的简单计算

空笔记.妙有互联  2018-04-06 22:37  阅读 47 次
广告

 1、关键线路

  在时标双代号网络图上逆方向看,没有出现波形线的线路为关键线路(包括虚工作)。

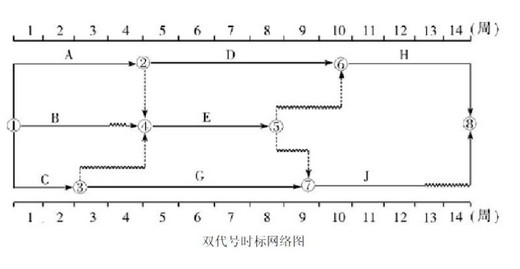

如图中①→②→⑥→⑧

2、时差计算

1)自由时差

双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度。

如A工作的FF=0,B工作的FF=1。

但是有一种特殊情况,很容易忽略。

如上图,E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差=E与其紧后工作时间间隔的最小值,即E的自由时差为1.

2)总时差

总时差的简单计算方法:

计算哪个工作的总时差,就以哪个工作为起点工作(一定要注意,既不是从头算,也不是从该工作的紧后算,而是从该工作开始算),寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,该工作的总时差=波形线长度和的最小值。

还是以上面的网络图为例:

计算E工作的总时差,以E工作为起点工作,通过E工作的线路有EH和EJ,两条线路的波形线的和都是2,所以此时E的总时差就是2。

再比如,计算C工作的总时差,通过C工作的线路有三条,CEH—波形线的和为4;CEJ—波形线的和为4;CGJ—波形线的和为1,那么C的总时差就是1。
