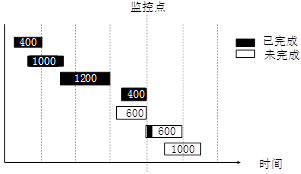

假设某项目任务已进行了充分细化分解,任务安排及完成情况如下图,已获价值适用50/50规则(活动开始执行即获得一半价值),则下图中项目监控点的Pv、EV、BAC分别为( )。

A.PV=4200. EV=3000. BAC=5200
B.PV=4200. EV=3300. BAC=4600
C.PV=3600. EV=3300. BAC=5200
D.PV=3600. .EV=3600. BAC=4600
B.PV=4200. EV=3300. BAC=4600
C.PV=3600. EV=3300. BAC=5200
D.PV=3600. .EV=3600. BAC=4600
PV:计划工作预算成本,等于监控点时间之前所有工作预算之和=400 1000 1200 400 600=3600
EV:已完成工作预算成本=400 1000 1200 400 300(开始执行即得一半)==3300
BAC:完工预算=400 1000 1200 400 600 600 1000=5200
EV:已完成工作预算成本=400 1000 1200 400 300(开始执行即得一半)==3300
BAC:完工预算=400 1000 1200 400 600 600 1000=5200
【综合网络信息编辑,版权当属原作者。由于部分网络资料几经转载,很多作品的原作者和来源不详或者不确定,若未标明来源,敬请谅解,请及时联系我们注明!若有侵犯,恳请联系我们,我们将尽快删除!】
手机扫描阅读分享本文

关注微信公众号,随时找到我们
本文地址:https://www.kbiji.com/kong/1540.html
关注我们:请关注一下我们的微信公众号:扫描二维码
,公众号:乐享空笔记
版权声明:本文除注明"转载"外,其它为原创(或源于互联网,由@乐享空笔记整理),其中转载文章版权归原作者所有,欢迎分享本文,转载请保留出处。部分网站内容综合网络信息编辑,版权当属原作者。由于部分网络资料几经转载,很多作品的原作者和来源不详或者不确定,若未标明来源,敬请谅解,请及时联系我们注明!若有侵犯,恳请联系我们,我们将尽快删除!
关注我们:请关注一下我们的微信公众号:扫描二维码

版权声明:本文除注明"转载"外,其它为原创(或源于互联网,由@乐享空笔记整理),其中转载文章版权归原作者所有,欢迎分享本文,转载请保留出处。部分网站内容综合网络信息编辑,版权当属原作者。由于部分网络资料几经转载,很多作品的原作者和来源不详或者不确定,若未标明来源,敬请谅解,请及时联系我们注明!若有侵犯,恳请联系我们,我们将尽快删除!
评论已关闭!
