信息系统项目管理师– 关键路径、总时差、自由时差的计算

空笔记.妙有互联  2017-10-14 14:13  阅读 219 次
广告
网络图中的关键路径、自由时差、总时差等相关的知识作为进度管理中非常重要的一个内容,是历年软考中必考的一个知识点,要求大家一定要掌握,关键路径是怎么计算的, 最早开始,最早结束,最迟开始,最迟结束是怎么得来的,总时差的计算、自由时差的计算。

1、关键路径是什么 ?

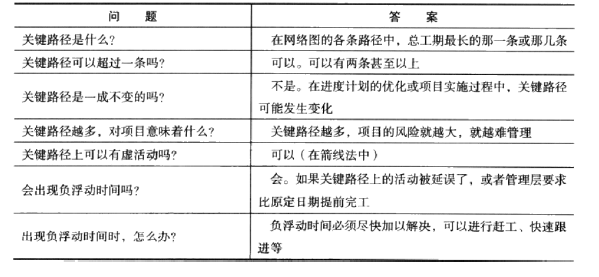

关键路径法(Critical Path Method, CPM)是一种基于数学计算的项目计划管理方法,是网络图计划方法的一种,属于肯定型的网络图。关键路径法将项目分解成为多个独立的活动并确定每个活动的工期,然后用逻辑关系(结束-开始、结束-结束、开始-开始和开始结束)将活动连接,从而能够计算项目的工期、各个活动时间特点(最早最晚时间、时差)等。在关键路径法的活动上加载资源后,还能够对项目的资源需求和分配进行分析。关键路径法是现代项目管理中最重要的一种分析工具。

图片来源:网络
图片来源:网络
图片来源:网络

2. 总时差与自由时差的区别

总时差是指在不延误项目完成日期或违反进度因素的前提下,某活动可以推迟的时间。 总时差TF=LS-ES或LF-EF 自由时差是指在不影响紧后活动最早开始的情况下,当前活动可以推迟的时间。

自由时差FF=(后一活动)ES-(前一活动的)EF,如果有多个紧后活动,自由时差取最小值。所以总时差影响总工期,自由时差影响紧后活动。

3. 如何计算ES,EF,LS,LF

前推法来计算最早时间(ES与EF) 某一活动的最早开始时间(ES)=指向它的所有紧前活动的最早结束时间的最大值。某一活动的最早结束时间(EF)=ES T(作业时间)逆推法来计算最迟时间(LS,LF) 某一活动的最迟结束时间(LF)=指向它的所有紧后活动的最迟开始时间的最小值。某一活动的最迟开始时间(LS)=LF-T(作业时间)

4.计算关键路径的步骤

1). 用有方向的线段标出各结点的紧前活动和紧后活动的关系,使之成为一个有方向的网络图

​2). 用正推法计算各活动的EF与EF​

3). 用逆推法计算出各个活动的LS,LF

4). 然后计算出各个活动的总时差,公式=LF-EF或LS-ES。找出总时差为0的活动,即为关键活动。将这些关键活动组成的路径即为关键路径。3. 关键路径上的活动持续时间决定了项目的工期,总和就是项目工期。

自由时差

自由时差=所有紧后工作中最早开始时间最小值- 最早结束时间

总时差

总时差=最迟开始时间-最早开始时间=最迟结束时间-最早结束时间

举例:2013年上半年信息系统项目管理师32题

在下面的项目网络图中(时间单位为天),活动B的自由时差和总时差分别为(1),如果活动A的实际开始时间是5月1日早8时,在不延误项目工期的情况下,活动B最晚应在(2)前结束。

来源:网络

(1)A.0,0          B.0,1         C.1,0            D.1,1

(2)A.5月5日早8时        B.5月6日早8时        C.5月7日早8时      D.5月8日早8时

解析:

正向推导、反向推导得出B的ES为2,EF为5,LS为3,LF为6,C的ES为5,EF为9,LS为6,LF为10。所以B的自由时差=C的ES – B的EF=5-5=0,B 的总时差=B的LS-B的ES=3-2=1。

因为B的LF为6,说明最晚可以在5月6日下班的时候完成活动B的工作内容,换句话说,也就是5月7日早上8点以前必须完成活动B的工作内容。

所以,答案(1)B     (2)C

【综合网络信息编辑,版权当属原作者。由于部分网络资料几经转载,很多作品的原作者和来源不详或者不确定,若未标明来源,敬请谅解,请及时联系我们注明!若有侵犯,恳请联系我们,我们将尽快删除!】

手机扫描阅读分享本文
关注微信公众号,随时找到我们
本文地址:https://www.kbiji.com/kong/983.html
关注我们:请关注一下我们的微信公众号:扫描二维码,公众号:乐享空笔记
版权声明:本文除注明"转载"外,其它为原创(或源于互联网,由@乐享空笔记整理),其中转载文章版权归原作者所有,欢迎分享本文,转载请保留出处。部分网站内容综合网络信息编辑,版权当属原作者。由于部分网络资料几经转载,很多作品的原作者和来源不详或者不确定,若未标明来源,敬请谅解,请及时联系我们注明!若有侵犯,恳请联系我们,我们将尽快删除!
广告
广告

评论已关闭!
